谈气柜柜顶吊装

2015/11/17 9:47:50      点击: 文章来源:www.jshhcc.com
O概述
      某厂 20000m3卷帘型干式气柜是我 国目前容积较大的卷帘型干式气柜 。气柜直径为 34m,总高36m.柜顶总重约为 72t。按常规 的施工方法将在柜顶高度以下空间搭满堂脚手架,并铺满钢跳板 ,柜顶各部件需用 吊车逐件 吊至跳板上 ,然后在高空组对焊接。这种施工方法必然造成人员 、机械的增加和工期的延长 .且施工质量难 以保证 。而采用柜顶先在活塞底板上进行组对安装 ,然后进行一次性整体吊装的方法 。此方法不需要 吊车 ,避免了高空作业 .且不需搭脚手架 ,整个吊装过程仅需 1天 。
1吊装方案的选择
       本气柜围绕侧板外边缘一周共计布置 18个立柱 ,每隔 20。布置一个。其主要作用是气柜侧板的骨架及支撑走道 、平 台。立柱采用工字钢及钢板焊制而成。在每个立柱顶部再设一个吊装柱 ,钢丝绳通过吊装柱 ,用倒链将组对好的柜顶 吊装起来 ,然后通过连接板将柜顶与侧板 固定在一起 。每个立柱承受压力约 8t力。
      用此方法 吊装柜顶需在 18根立柱顶端设置吊架 .钢丝绳通过 吊架上 的导轮 。一端与待 吊装的柜顶连接 ,另一端与起 吊机具连接 ,起 吊机具选用手拉葫芦 。主要技术参数如下:
起 吊柜 顶总 重:72t:
每个 吊点 吊重:4t:
柜 顶起 吊行 程:约 30m;
起 吊手拉葫芦:5t、双链长 6m;
起吊钢丝绳:6x37中24(抗拉强度 170kgf/mm。)
2吊装准备
为了能够顺利完成 吊装工作 ,必须作好前期准备工作:
1)编制 吊装方案 。作好技术和安全交底 ;
2)组织施工人员认真熟悉图纸及现场情况 :
3)建立安全责任体系 ;
4)准备完好 的吊装锁具 、吊具 ;
5)检查 吊装现场 ,清理障碍物;
6)准备齐全侧板 内壁与柜顶环梁 的 216块连接板 :
7)人员准备充分 ,分工合理 ;
8)吊架制作 、安装 ;
9)18根侧板立柱内壁进行刻度划分 .并进行 明显标识 ,最小刻度单位为 0.5m,刻度线用黄油漆涂刷 ,刻度 线尺 寸为 10mmx200mm:

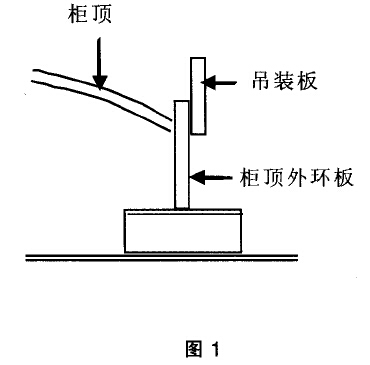

10)柜顶视情况进行加固.柜顶外圈环板上焊接18块吊装板 (见 图 1);
干式气柜

11)在侧板立柱外壁高 19.8m、28.5m处分别设置吊具 固定板和缓冲锁具固定板(见图 1)。
3吊装顺序
1)将钢丝绳里端与柜顶外圈环板上的 18块吊装 板通 过卡 环连接 。
2)钢丝绳外段合适位置用卡扣将起 吊钢丝绳锁环 ,并与手拉葫芦连接 ,此时手拉葫芦主链伸至最 长状 态 。
3)18个吊装位置均按 1、2步准备完毕 ,同时开始拉链起吊。
4)柜顶起升至 50mm时停止起升 。进行安全确认 。
5)安全确认合格后继续起 吊,起 吊过程中要保持柜顶的水平,要注意各手拉葫芦主链的行走速度,每起 吊0.5m要将柜顶与 l8个刻度线进行对比,有偏差应通过手拉葫芦及时进行调整。
