气柜改造工艺流程

2015/9/6 11:31:33      点击: 文章来源:www.jshhcc.com
       由原料车间配合好的炼焦用煤装入煤塔。装煤车按作业计划从煤塔取煤,经计量后装入炭化室内,煤料在炭化室内经过一个结焦周期的高温干馏炼制成焦炭和荒煤气。
       炭化室内的焦炭成熟后,用推焦机推出,经拦焦机导入熄焦车内。熄焦车由电机车牵引至熄焦塔内进行熄焦。熄焦后的焦炭通过运焦皮带(或熄焦后的焦炭缷至晾焦台上,晾置一段时间后)送往焦处理工段。煤在炭化室干馏过程中产生的荒煤气汇集到炭化室顶部空间,经过上升管和桥管进入集气管。约 800℃左右的荒煤气在桥管内经氨水喷洒冷却至85℃左右,荒煤气中的焦油等同时被冷凝下来。煤气和冷凝下来的焦油同氨水一起经吸煤气管道送入煤气净化车间。

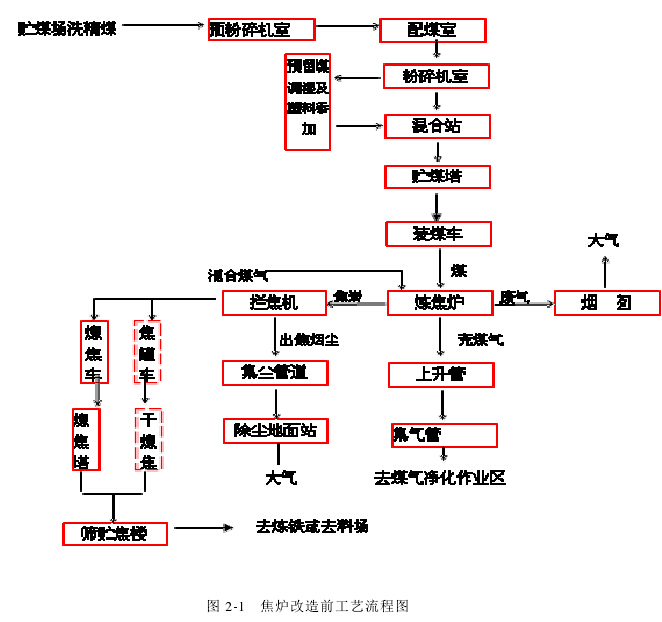

        气柜加热用的焦炉煤气,由外部管道架空引入,通过下喷管把煤气送入燃烧室立火道底部;由风机送入经废气交换开闭器、小烟道、蓄热室的空气分别在三级入口(燃烧室底、距燃烧室底 2.38 m 和 4.37 m )处汇合燃烧。燃烧后的废气通过立火道顶部跨越孔进入下降气流的立火道,再经过蓄热室,由格子砖把废气的部分显热回收后,经过小烟道、废气交换开闭器、分烟道、总烟道、烟囱,排入大气。上升气流的煤气和空气与下降气流的废气由交换传动装置定时进行换向。焦炉改造前工艺流程见图 2-1。
气柜
